河西变电站二高配6KV配电柜改造竣工
发布时间:2015/01/28

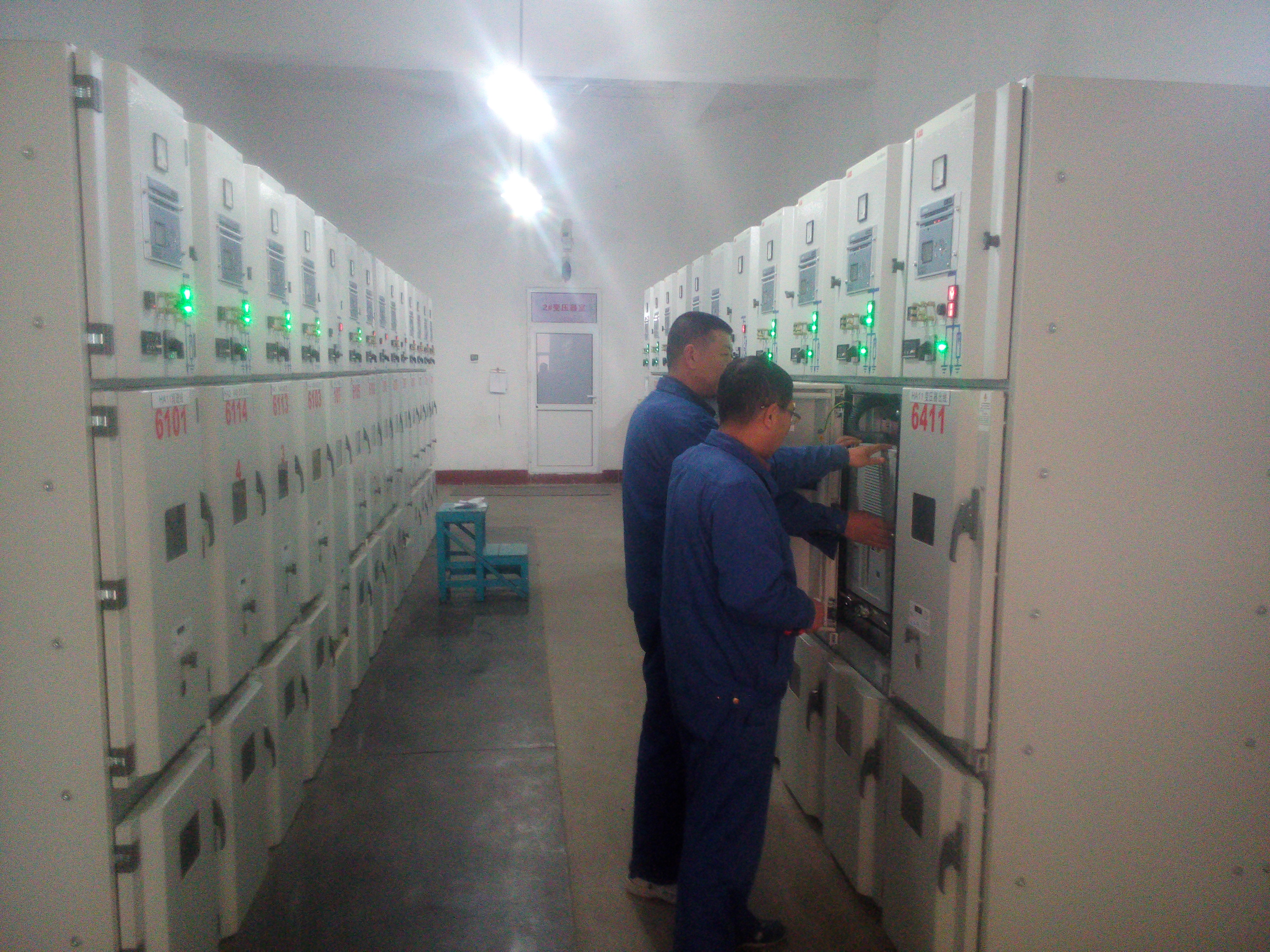

加压站管理处河西变电站二高配6KV配电柜改造项目纳入集团公司2014年改造计划,安装工程历时22天,全面完成改造任务。
此次改造过程中,加压处充分考虑到河西二泵安全供水的重要性,突破安装工程的定性思维,利用部分新配电柜跨接临时电缆的方式运行5#、6#机组,保证河西二泵在施工过程中不停机。同时进行7#、8#、9#改造安装,既保证了施工进度又保证了安全供水。改造完成后,河西变电站6KV柜子由原来一高配、二高配分离式管理转变为集中管理,减少了配电柜操作的中间环节,降低刀闸操作的偶然故障率,有效地保证安全供水。
